Почему ремонт останавливается на одной розетке

Шкаф уже заказан, а розетка для пылесоса оказалась за его боковой стенкой. В услуге дизайн-интерьера такие столкновения нужно обнаруживать до монтажа: одна точка подключения должна совпасть как минимум на плане мебели, плане электрики и развёртке стены.

Для проверки дизайн-проекта интерьера удобно собрать 7 групп документов: обмеры, демонтаж и монтаж, расстановку мебели, электрику и освещение, инженерные привязки, отделку с развёртками, спецификации. В этом материале MarsNiq рассматривает их как рабочий комплект для квартиры. Число листов внутри каждой группы зависит от площади, оборудования и сложности решений; семь групп не означают семь страниц.

Коротко: что проверить до выхода бригады

  • 7 групп документов должны описывать размеры, конструкции, мебель, подключения, отделку и закупки.
  • Обмерный план фиксирует существующее состояние; размеры для встроенной мебели дополнительно проверяют после подготовки стен.
  • Каждую розетку проверяют по 3 признакам: положение, высота и назначение, с учётом конкретного оборудования.
  • Для закупки нужны артикул, количество, единица измерения и правила замены; изображение предмета этих данных не заменяет.
  • Перед началом этапа бригада получает одну согласованную редакцию относящихся к нему чертежей.

Какие документы задают размеры и границы работ

Первые 3 группы формируют геометрию ремонта. Если в них расходятся размеры проёма или положение перегородки, последующие планы могут быть аккуратно оформлены, но останутся несовместимыми. Проверяйте документы в порядке зависимости: существующее состояние, изменения конструкций, затем мебель.

1. Обмерный план и исходные данные

Обмерный план показывает фактическую геометрию квартиры: длины стен, высоты, проёмы, колонны, выступы, шахты и доступные инженерные выводы. Для помещений с перепадами уровня нужны отметки высот. Прямоугольник с общей площадью комнаты не позволяет проверить, поместится ли кухня между двумя неровными стенами.

К плану полезно приложить фотографии с привязкой к помещениям и перечень недоступных для осмотра мест. Если за обшивкой нельзя увидеть стояк, его положение отмечают как требующее уточнения, а не выдают предположение за замер. При подготовке задания исходные данные интерьера помогают связать ограничения квартиры с привычками жильцов и составом оборудования.

Размер до существующей штукатурки и размер после новой облицовки - разные величины. Например, два слоя отделки по 20 мм уменьшают ширину ниши на 40 мм: для готового шкафа это уже существенное расхождение.

2. Планы демонтажа и монтажа

Эта группа разделяет конструкции, которые сохраняют, разбирают и возводят. На монтажном плане нужны размеры новых перегородок, материалы, толщины, положение дверных проёмов и пояснение, от каких поверхностей отсчитывают расстояния. Для двери учитывают не только полотно, но и требования производителя к монтажному проёму.

Дизайн-проект не заменяет обязательные согласования и технические решения по конструкциям. Если затрагиваются несущие элементы, общедомовые системы или работы, требующие согласования, порядок определяют по правилам для конкретного объекта. Даже подробный план демонтажа сам по себе не даёт разрешения выполнять такие работы.

3. План расстановки мебели и оборудования

На этом плане должны быть реальные габариты предметов, направления открывания дверей, выдвижения ящиков и подключения техники. Контур дивана без размера не позволяет проверить проход, а условный холодильник не показывает, сможет ли его дверь открыться рядом со стеной.

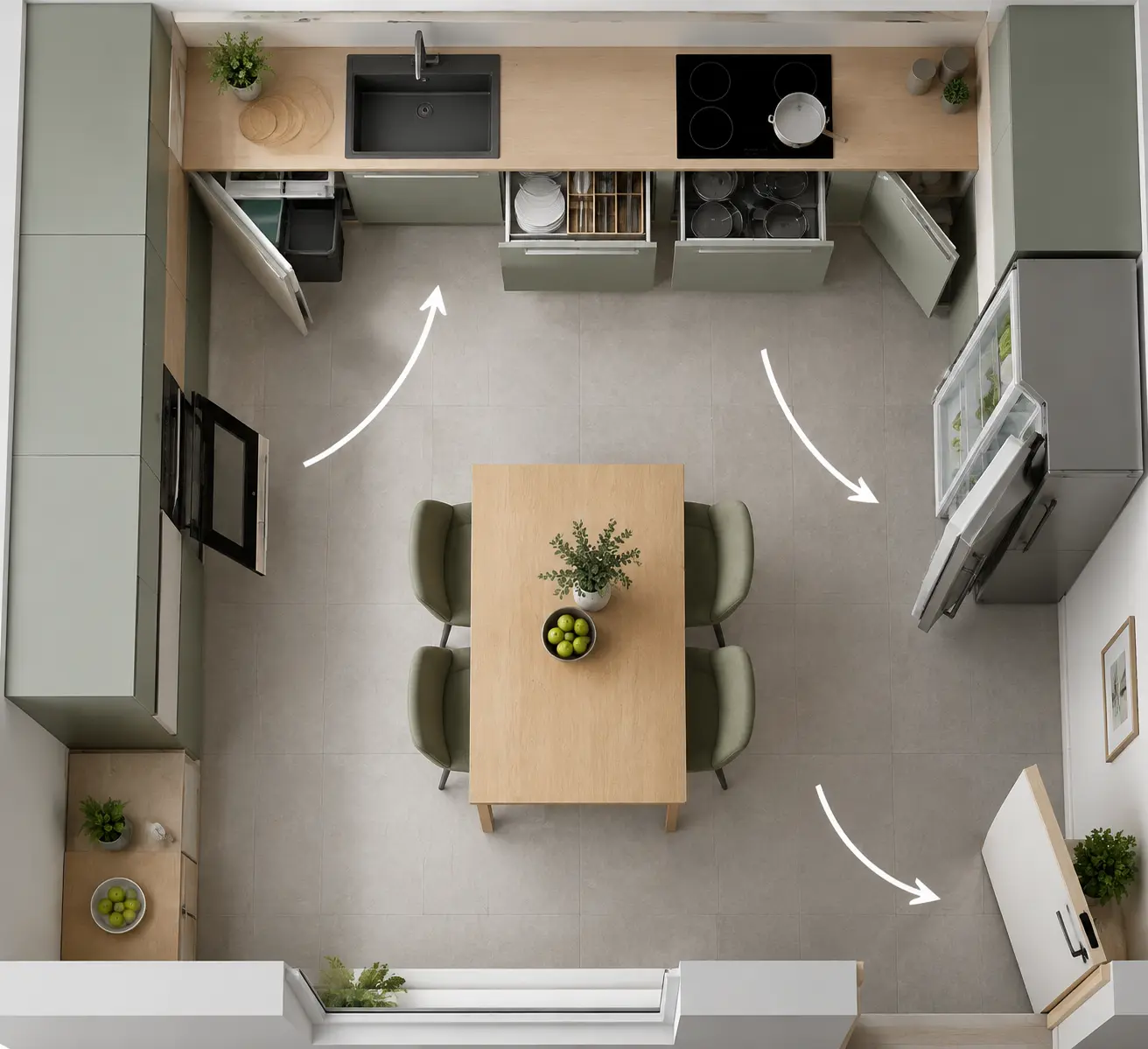

На плане кухни показаны мебель, открытые дверцы и проход между гарнитуром и столом для проверки размеров перед началом ремонта квартиры.
Дуги открывания помогают заметить столкновение дверцы с соседним предметом.

Для учебной проверки можно взять проход 900 мм и открыть в него ящик на 500 мм: останется 400 мм свободного пространства. Это не универсальная норма, а способ увидеть конфликт в конкретной планировке. Проверка эргономики жилого пространства должна учитывать движение людей, доступность и инструкции производителей, а не только красивую композицию.

Какие планы нужны электрику и сантехнику

Следующие 2 группы связывают интерьер с подключениями. Их проверяют после выбора принципиальных моделей техники: встраиваемая духовка, кондиционер или подвесной унитаз могут потребовать конкретных размеров, мощности и зоны обслуживания.

4. Планы электрики и освещения

В группу входят розетки, выключатели, светильники, управление светом и необходимые привязки. Для точки подключения указывают назначение, координаты и высоту с понятной базой отсчёта, например от чистого пола до центра механизма. На плане управления должно быть видно, какой выключатель включает какую группу света.

Сценарий «вечер на кухне» проверяют как последовательность действий: включить подсветку рабочей поверхности, оставить мягкий свет над столом, выключить общий свет. Если сценарии освещения согласованы до разводки, расположение выключателей и состав групп можно проверить до закрытия стен.

Три привязки точки - положение, высота и назначение - помогают проверить удобство подключения, но не определяют безопасность электрической сети. Расчёт нагрузок, выбор кабелей, защитных аппаратов и схемы щита выполняет профильный специалист с учётом оборудования и применимых требований.

5. Инженерные привязки и задания специалистам

Эта группа показывает положение сантехники, выводов воды и канализации, оборудования вентиляции и кондиционирования, а при необходимости - отопительных приборов. Указывают модели или технические требования, зоны доступа и места обслуживания. Для скрытого оборудования особенно важны размеры люков и возможность снять обслуживаемый узел.

Условный пример: люк шириной 300 мм не гарантирует, что через него можно извлечь фильтр длиной 350 мм. Проверяют не только размер отверстия, но и траекторию демонтажа, соседние трубы и свободное место перед люком. Обозначение «доступ предусмотрен» без такой проверки слишком неопределённо.

Дизайнерские привязки передают профильным исполнителям как исходное задание. Если нужны расчёты воздухообмена, уклонов, мощностей или другие инженерные решения, их состав и ответственность закрепляют отдельно. Инженерная схема должна объяснять, как работает система, а интерьерный план - где её элементы расположены.

Что превращает отделку и покупки в проверяемый бюджет

Последние 2 группы позволяют сопоставить внешний вид, объёмы работ и позиции заказа. Для каждой нестандартной детали должны существовать размеры или понятное задание изготовителю; фраза «сделать как на визуализации» не задаёт толщину, крепление и порядок монтажа.

6. Планы отделки, развёртки стен и узлы

В эту группу включают планы полов и потолков, ведомость отделки, раскладки и развёртки стен. Развёртка стены показывает её в прямой проекции: с мебелью, плиткой, розетками, светильниками и размерными привязками. Узел объясняет конкретное сопряжение - например, примыкание плитки к окрашенной стене или устройство скрытого карниза.

Для ванной проверяют минимум 4 взаимосвязанных элемента: раскладку плитки, положение сантехники, выводы и ревизионный доступ. Если люк попадает на узкую подрезку, решение корректируют до облицовки. Толщину клея и основания учитывают при проверке размеров, а не добавляют к готовой нише задним числом.

7. Спецификации материалов, мебели и оборудования

Спецификация должна содержать наименование, производителя, артикул или однозначные характеристики, количество, единицу измерения и помещение назначения. Для позиции без выбранного артикула указывают статус: «подбор», «согласование» или «утверждено». Это помогает отличить окончательный заказ от предварительной оценки.

Бюджет ремонта складывается из закупок, работ и сопутствующих расходов. Доставка, подъём, расходные материалы и монтаж могут отсутствовать в цене товара, поэтому скрытые расходы ремонта нужно учитывать отдельными строками, с указанием включённых услуг.

Для расчётного примера возьмём 24 м² покрытия и резерв 10%: потребуется 26,4 м² до округления по упаковкам. Если в коробке 1,8 м², заказ составит 15 коробок, то есть 27 м². Запас 10% здесь - условие примера; фактический резерв зависит от раскладки, формата, подрезок и рекомендаций поставщика.

Как сравнить комплект с задачами ремонта

Вместо оценки по числу страниц используйте матрицу ниже. Это редакционная схема проверки, а не нормативный состав проекта или статистика строительных ошибок. В ней 7 групп сопоставлены с конкретным результатом, который заказчик должен суметь проверить.

Группа документовМинимальная проверкаКогда проверятьПризнак пробела
1. ОбмерыРазмеры стен, проёмов, высотыДо планировкиЕсть только площадь в м²
2. Демонтаж и монтаж3 статуса: сохранить, разобрать, построитьДо демонтажаНе указана толщина перегородки
3. МебельГабариты и открывание дверейДо инженерных привязокТехника без модели или требований
4. Электрика и свет3 признака каждой точки подключенияДо разводкиНет высот или связей выключателей
5. Инженерные привязкиВыводы и доступ к обслуживаниюДо скрытых работЛюк обозначен без размеров
6. ОтделкаРаскладки, развёртки, сложные узлыДо заказа и монтажаПримыкание показано только на рендере
7. СпецификацииАртикул, количество, единица измеренияДо каждой закупкиЕсть название без объёма заказа

Для внутренней приёмки можно назначить каждой группе 0, 1 или 2 балла: отсутствует, есть с открытыми вопросами, готова к соответствующему этапу. Максимум - 14 баллов. Эта редакционная шкала помогает найти пробелы, но сумма не заменяет проверку: даже 13 баллов недостаточно для начала электромонтажа, если неизвестна мощность выбранного оборудования.

Как принять проект и остановить распространение ошибок

Красная отметка на одном листе должна запускать проверку связанных документов. Если кухонный шкаф сместили на 100 мм, проверьте розетки, выводы, раскладку фартука и спецификацию мебели. Исправление одного плана без остальных создаёт две несовместимые версии одного решения.

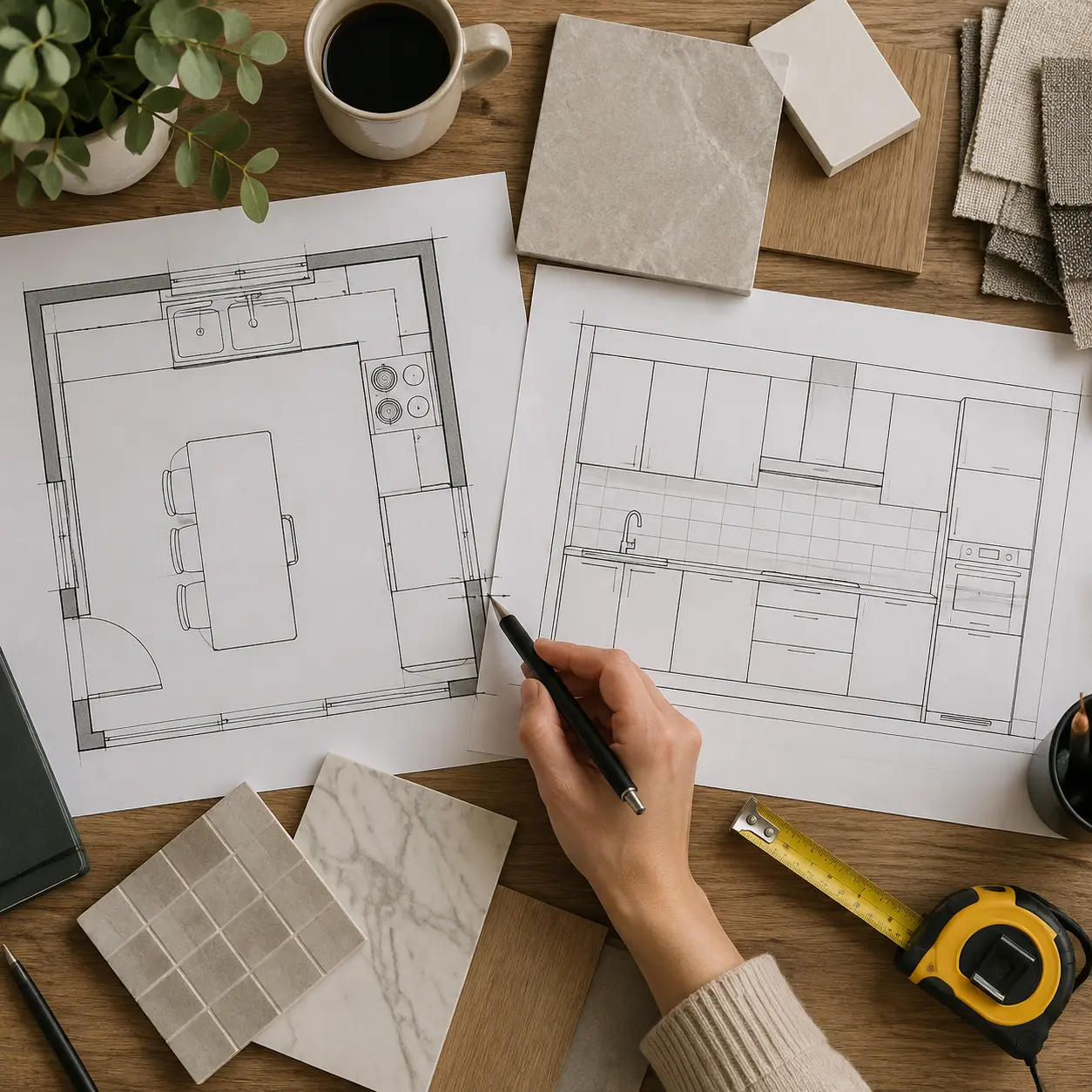

На рабочем столе лежат план мебели и развёртка кухонной стены, которые сверяют перед монтажом розеток, фартука и встроенных шкафов.
Образец плитки позволяет проверить оттенок при реальном освещении.

При согласовании условий договора с дизайнером закрепите состав выдачи, число согласованных вариантов, порядок правок и ответственность за инженерные разделы. Формулировка «полный дизайн-проект» без перечня документов не объясняет, какие чертежи получит бригада.

  1. Сверьте комплект с договором: названия групп, помещения, дополнительные разделы и исключения.
  2. Проверьте цепочки зависимостей: мебель - подключения - развёртки; сантехника - выводы - отделка - доступ.
  3. Составьте единый перечень вопросов с номером листа, описанием конфликта и ответственным за ответ.
  4. Получите исправленный комплект с датой и номером редакции, затем повторно проверьте затронутые листы.
  5. Передайте исполнителям актуальную редакцию и отметьте предыдущие файлы как отменённые.

В названии файла полезно фиксировать дату и редакцию, например «Кухня_электрика_2026-10-07_Р03». Для одного этапа работ должна действовать одна согласованная редакция; устная просьба перенести розетку не обновляет комплект автоматически.

«Я начинаю проверку с двери холодильника: её движение быстро обнаруживает конфликт мебели и стены. Если после этого меняется шкаф, пересматриваю подключения и развёртку, а не только план мебели». - Алексей Ветров, условный инженер-координатор; редакционная персона для иллюстрации метода проверки.

Когда семи групп недостаточно

Для квартиры со стандартными решениями эти 7 групп удобны как основа проверки, но состав проекта определяется работами. В частном доме, при сложной вентиляции, автоматизации или изменении конструкций могут понадобиться отдельные расчёты и разделы профильных специалистов.

Визуализации помогают согласовать цвет, форму и впечатление от пространства. Рабочие чертежи задают размеры и исполнение, а спецификации - закупки. Три вида информации дополняют друг друга: изображение красивой ванной не определяет уклон канализации или конструкцию гидроизоляции.

Авторское сопровождение тоже оформляют отдельно: частоту выездов, проверяемые вопросы и порядок согласования замен. Оно не означает автоматически технический надзор, контроль всех скрытых работ или управление поставками. Границы каждой услуги должны быть понятны до начала ремонта.

Частые вопросы

Какие документы должны входить в дизайн-проект интерьера?

Для проверки удобно выделить 7 групп: обмеры, демонтаж и монтаж, мебель, электрика и свет, инженерные привязки, отделка с развёртками, спецификации. Состав закрепляют в договоре. Для сложных инженерных или конструктивных работ потребуются дополнительные разделы.

Можно ли делать ремонт только по визуализациям?

Визуализации помогают согласовать внешний вид, но не заменяют размеры, привязки и технические решения. Для монтажа нужны рабочие чертежи, а для закупок - спецификации. Без них исполнитель вынужден уточнять решения на объекте.

Чем спецификация отличается от сметы ремонта?

Спецификация перечисляет материалы и изделия с характеристиками и количеством. Смета рассчитывает стоимость согласованного объёма закупок и работ. Цены, доставка, монтаж и сроки поставки требуют отдельной проверки.

Нужно ли повторно измерять квартиру после черновых работ?

Да, перед изготовлением встроенной мебели и других изделий с точной посадкой нужны контрольные замеры. Выравнивание стен, облицовка и устройство пола меняют размеры. Момент замера согласуют с изготовителем, учитывая ещё не выполненные слои отделки.

Гарантирует ли полный дизайн-проект ремонт без переделок?

Нет, комплект снижает риск ошибок, но результат зависит также от замеров, согласованности документов и исполнения. Перед каждым этапом проверяют актуальную редакцию и открытые вопросы. Изменение оборудования или размеров требует проверки связанных листов.

Источники

Для технической проверки используют действующие редакции документов с применимыми изменениями. Ниже приведены 3 источника по оформлению документации и инженерным системам; они не устанавливают универсальный комплект из семи групп для любой услуги дизайна.

  • ГОСТ Р 21.101-2020 «Система проектной документации для строительства. Основные требования к проектной и рабочей документации» - оформление и изменение документации.
  • СП 256.1325800.2016 «Электроустановки жилых и общественных зданий. Правила проектирования и монтажа» - проектирование электрических систем.
  • СП 30.13330.2020 «Внутренний водопровод и канализация зданий» - требования к соответствующим инженерным системам.

Что согласовать перед первым этапом

Сначала проверьте наличие 7 групп документов, затем их взаимную согласованность. Закройте вопросы по размерам, оборудованию и доступу, определите дополнительные инженерные разделы и передайте бригаде актуальную редакцию. Такой порядок делает решения проверяемыми до того, как они превратятся в перегородки, проводку и закупленные материалы.
